【總稽查司報告】效率低!教育部19新校逾半未完成

2022-08-03     緣分

【總稽查司報告】效率低!教育部19新校逾半未完成

(檳城3日訊)2021年第一系列總稽查司報告出爐,教育部工程局將興建87所新學校,總耗資28億9900萬令吉,其建校管理計劃被指效率低,超過一半的建校計劃還未完成,在2051年才能達到全國學校全上午班制的目標。

此次的稽查重點是2016年至2021年在第11大馬計劃及後續計劃下,87項興建新學校的計劃,以容納過剩的學生,並邁向2025年所有學校實施全上午班制的目標。

該報告的稽查樣本為19所分別來自吉隆坡、雪蘭莪、馬六甲及森美蘭的新建學校計劃。

87項建校計劃總耗資28億9900萬令吉,其中19個稽查樣本項目共耗資4億8087萬令吉。

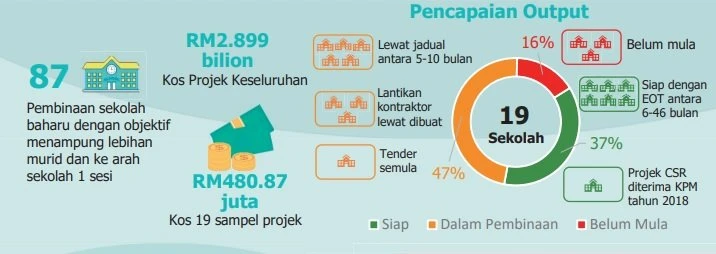

在19所新建學校當中,只有7所學校(37%)已建竣,其中6所共花了6至46個月完成,另一所則是教育部於2018年接獲的企業社會責任計劃。

有9所學校(47%)還在興建中,其中5所的進度延遲5至10個月,3所延遲委任承包商,1所重新公開招標。此外,3所學校(16%)至今尚未動工。

【總稽查司報告】效率低!教育部19新校逾半未完成87項建校計劃總耗資28億9900萬令吉,其中19個稽查樣本項目共耗資4億8087萬令吉。以上19所學校根據每年平均41所學校成為全上午班制的進度,其餘1211所學校只能在2051年才能邁向全上午班制,比預期2025年達成該目標延遲26年。

在管理計劃方面,只有在一所學校每班平均超過35人下,才會計劃興建2所新學校。3項建校計劃延遲動工,將導致班級數量縮小,因為建設成本提高。

顧問在提供建校設計及在符合地方政府與公用事業公司(Syarikat Utiliti)需求上出現弱點,導致有關計劃開銷增加342萬令吉。另外,4項計劃共156萬令吉的顧問費,在簽訂合約前已支付。

總稽查司報告總結,有關建校管理計劃效率低下,原因是教育部、顧問及承包商在規劃階段、執行前及執行計劃期間出現弱點。

此外,州政府、地方政府及公用事業公司的協調問題,以及場地可用性的問題,以致延遲執行該計劃。在這種情況下,導致有關計劃難以實現。

截至2021年12月31日,教育部共興建1萬224所學校。


分享到
